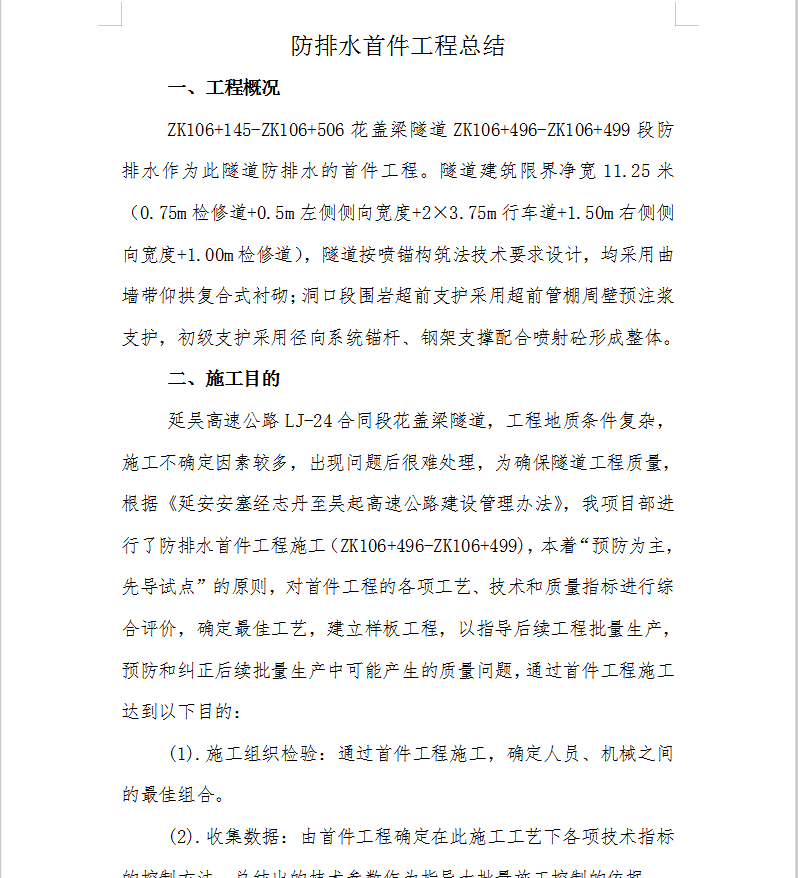

11.25米隧道防排水首件工程总结 8P
ZK106+145-ZK106+506花盖梁隧道ZK106+496-ZK106+499段防排水作为此隧道防排水的首件工程。隧道建筑限界净宽11.25米(0.75m检修道+0.5m左侧侧向宽度+2×3.75m行车道+1.50m右侧侧向宽度+1.00m检修道),隧道按喷锚构筑法技术要求设计,均采用曲墙带仰拱复合式衬砌;洞口段围岩超前支护采用超前管棚周壁预注浆支护,初级支护采用径向系统锚杆、钢架支撑配合喷射砼形成整体。
