隧道施工技术交底 15P
隧道施工技术交底主要内容包括隧道超前小导管注浆的施工方法、隧道土方施工、隧道格栅安装施工方法、隧道锚喷施工方法、隧道背后填充注浆的施工方法、隧道开马头门工具式脚手架搭、拆施工
小导管布设与安装

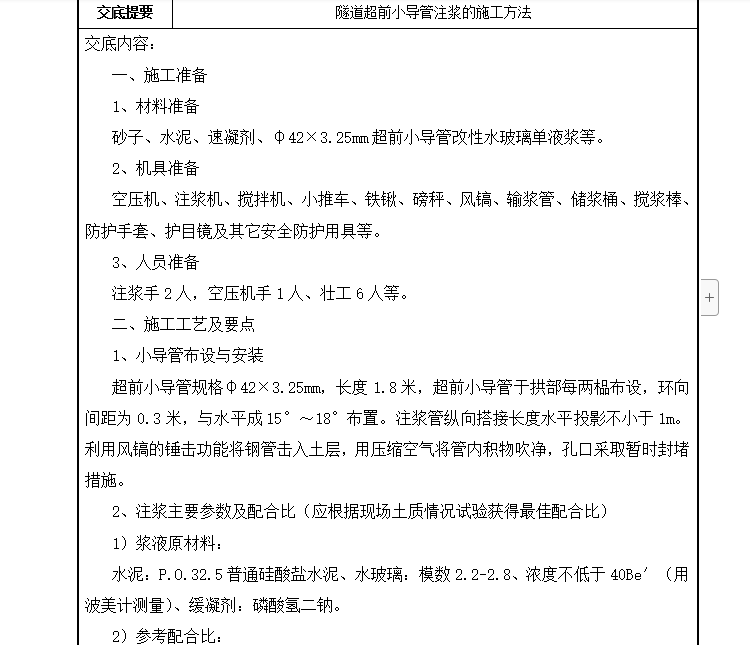

超前小导管规格φ42×3.25mm,长度1.8米,超前小导管于拱部每两榀布设,环向间距为0.3米,与水平成15°~18°布置。注浆管纵向搭接长度水平投影不小于1m。利用风镐的锤击功能将钢管击入土层,用压缩空气将管内积物吹净,孔口采取暂时封堵措施
