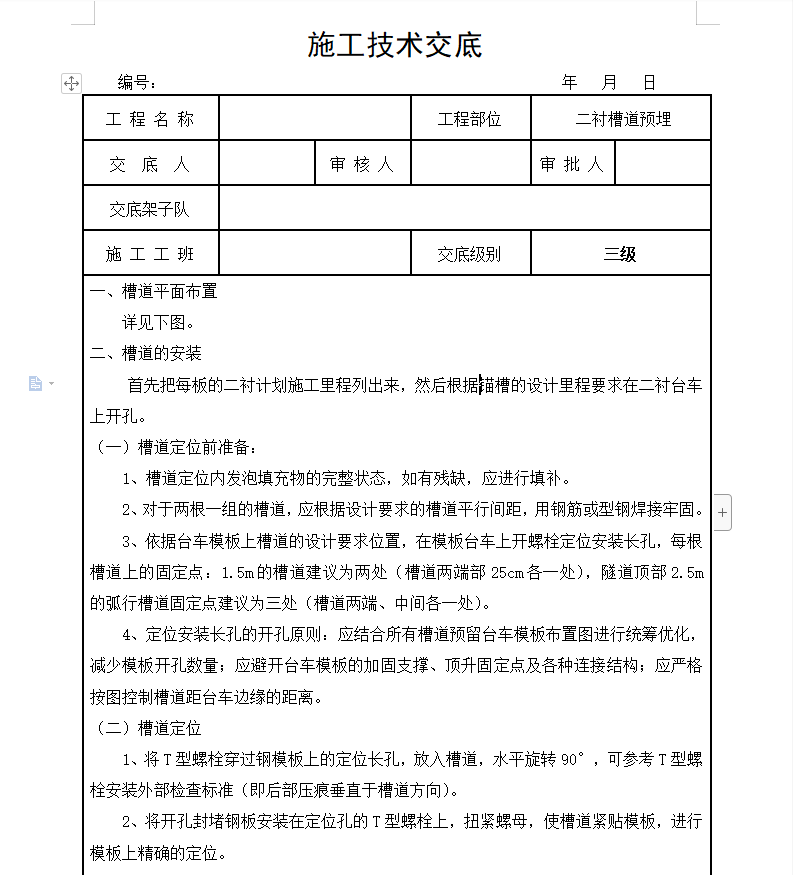

二衬槽道预埋三级交底
1、槽道定位内发泡填充物的完整状态,如有残缺,应进行填补。
2、对于两根一组的槽道,应根据设计要求的槽道平行间距,用钢筋或型钢焊接牢固。
3、依据台车模板上槽道的设计要求位置,在模板台车上开螺栓定位安装长孔,每根槽道上的固定点:1.5m的槽道建议为两处(槽道两端部25cm各一处),隧道顶部2.5m的弧行槽道固定点建议为三处(槽道两端、中间各一处)。
4、定位安装长孔的开孔原则:应结合所有槽道预留台车模板布置图进行统筹优化,减少模板开孔数量;应避开台车模板的加固支撑、顶升固定点及各种连接结构;应严格按图控制槽道距台车边缘的距离。
