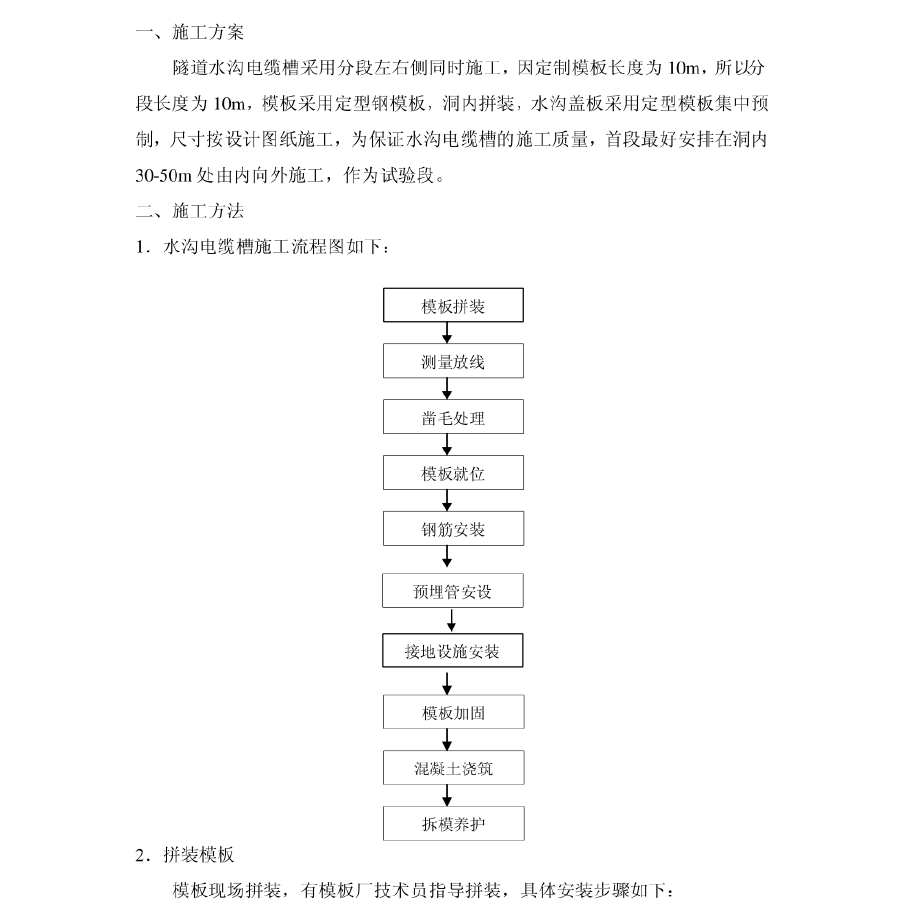

隧道水沟、电缆槽施工技术交底 7P
隧道水沟电缆槽采用分段左右侧同时施工,因定制模板长度为10m,所以分段长度为10m,模板采用定型钢模板,洞内拼装,水沟盖板采用定型模板集中预制,尺寸按设计图纸施工,为保证水沟电缆槽的施工质量,首段最好安排在洞内30-50m处由内向外施工,作为试验段。
