您当前位置:首页 » 路桥工程 » 隧道工程
水沟电缆槽施工技术交底书 11P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-09-23
  • 资料类型:RAR
  • 资料大小:1.01 MB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
水沟电缆槽施工技术交底书 11P

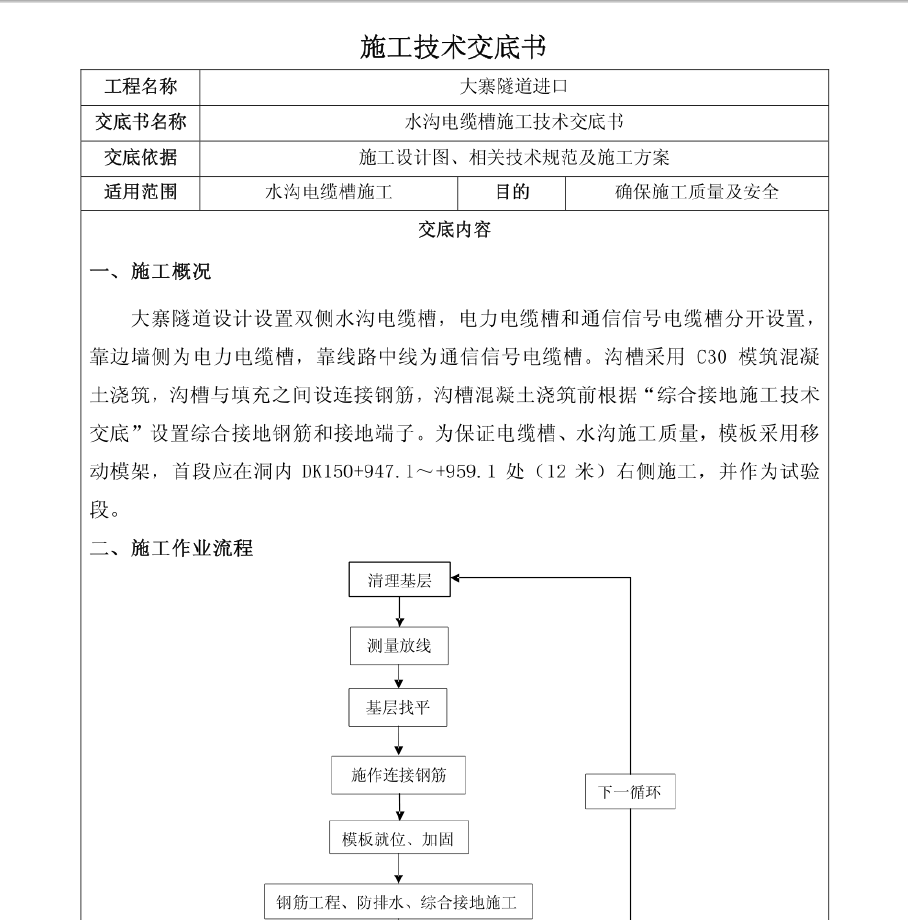

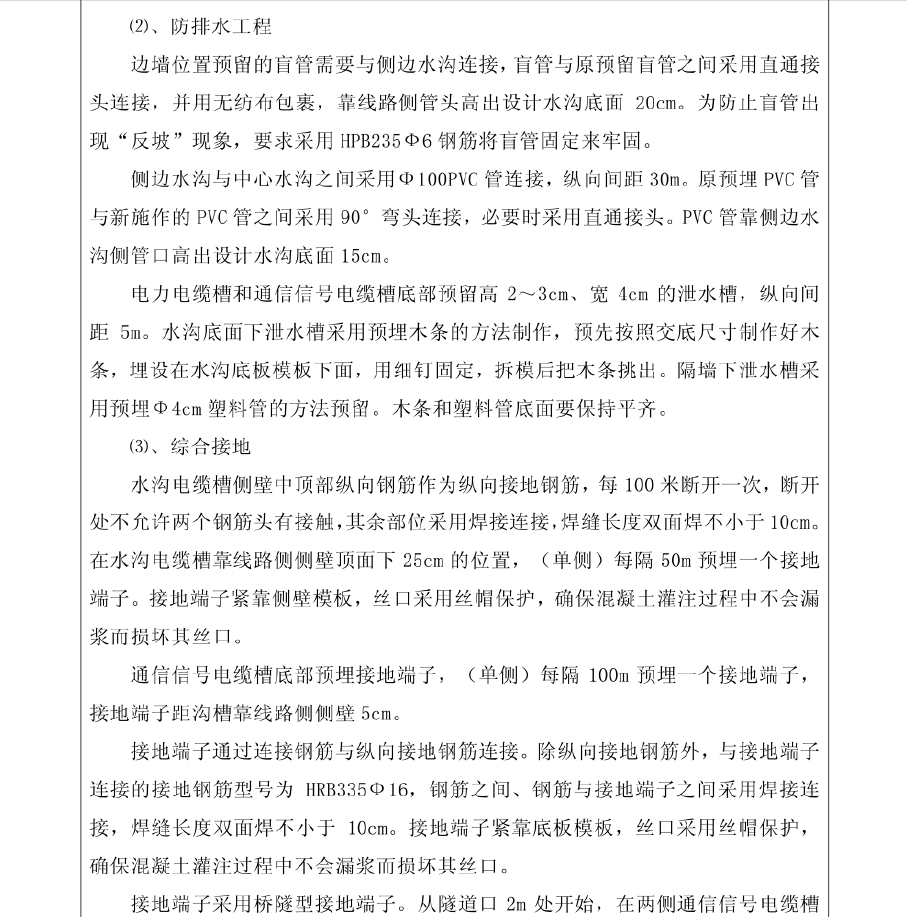

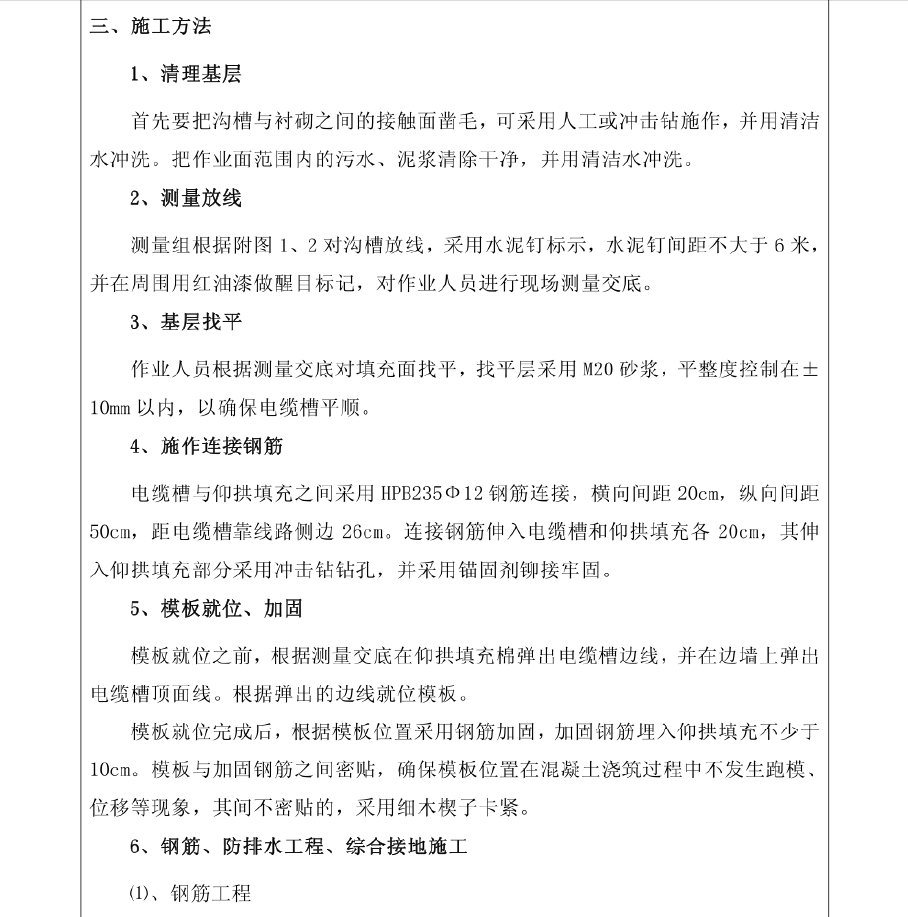

大寨隧道设计设置双侧水沟电缆槽,电力电缆槽和通信信号电缆槽分开设置,靠边墙侧为电力电缆槽,靠线路中线为通信信号电缆槽。沟槽采用C30模筑混凝土浇筑,沟槽与填充之间设连接钢筋,沟槽混凝土浇筑前根据“综合接地施工技术.交底”设置综合接地钢筋和接地端子。为保证电缆槽、水沟施工质量,模板采用移.动模架,首段应在洞内DK150+947. 1~+959. 1处(12 米)右侧施工,并作为试验段。
资料截图
  • 水沟电缆槽施工技术交底书 11P
  • 水沟电缆槽施工技术交底书 11P
  • 水沟电缆槽施工技术交底书 11P
