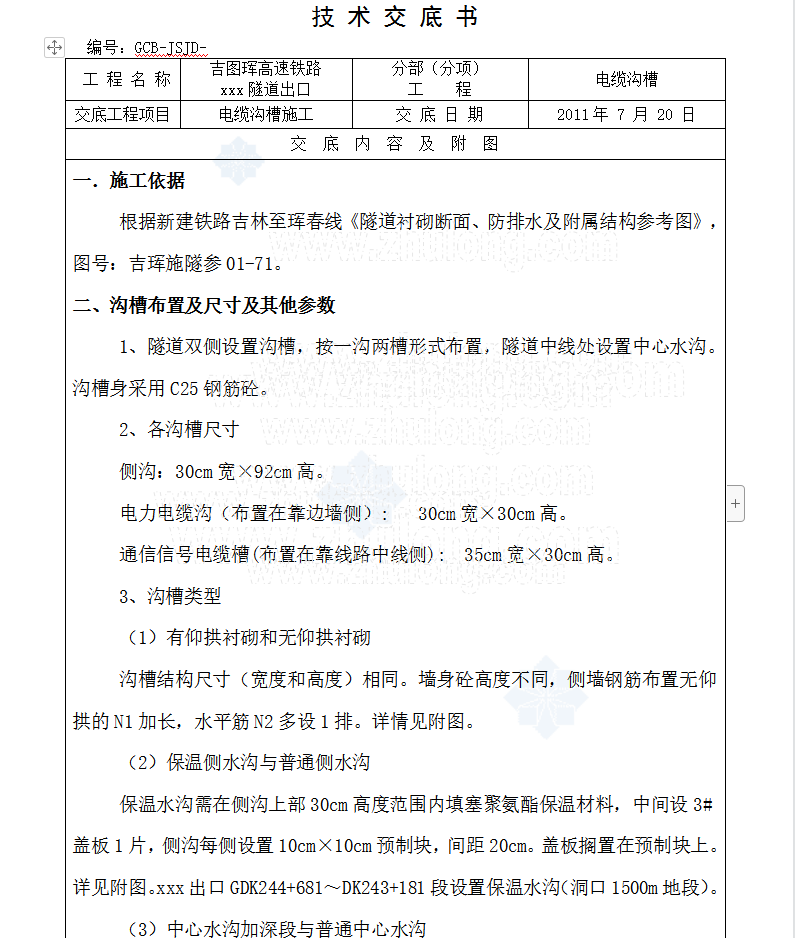

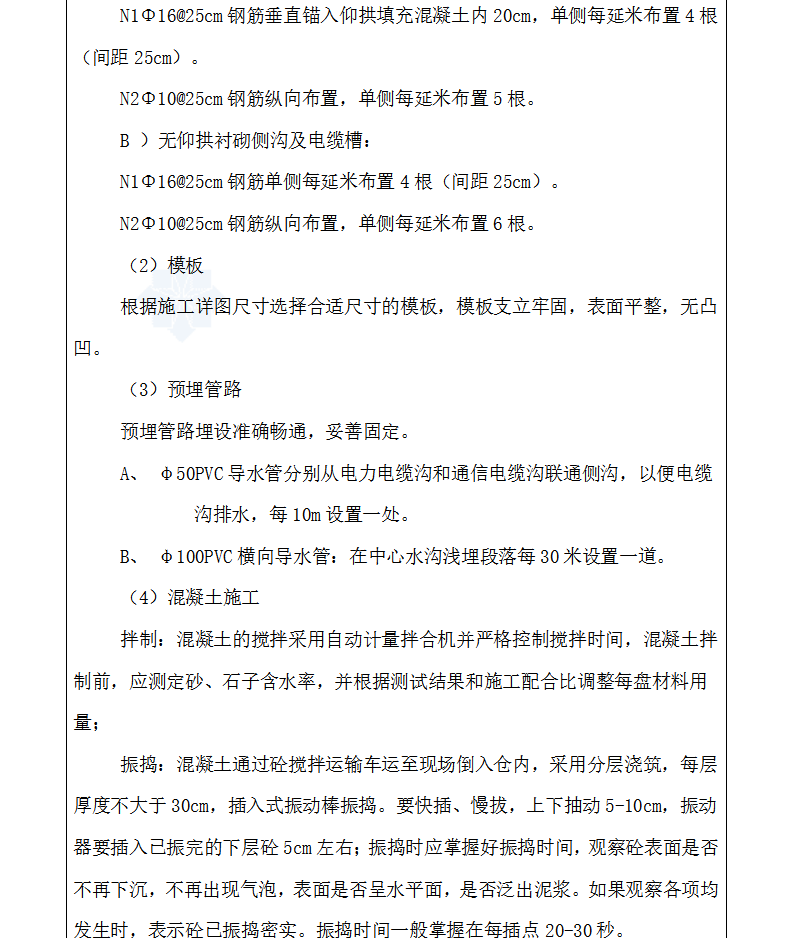

隧道出口电缆沟槽施工技术交底书 9P

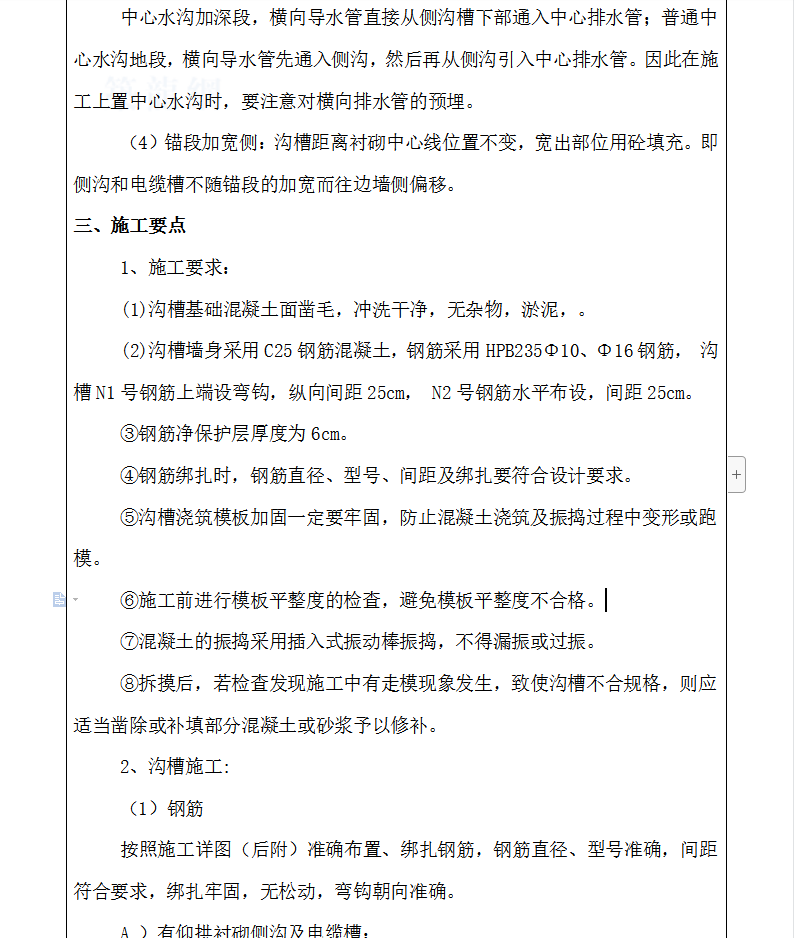

保温水沟需在侧沟上部30cm高度范围内填塞聚氨酯保温材料,中间设3#盖板1片,侧沟每侧设置10cm×10cm预制块,间距20cm。盖板搁置在预制块上。详见附图。xxx出口GDK244+681~DK243+181段设置保温水沟(洞口1500m地段)。
