隧道施工组织设计 194P

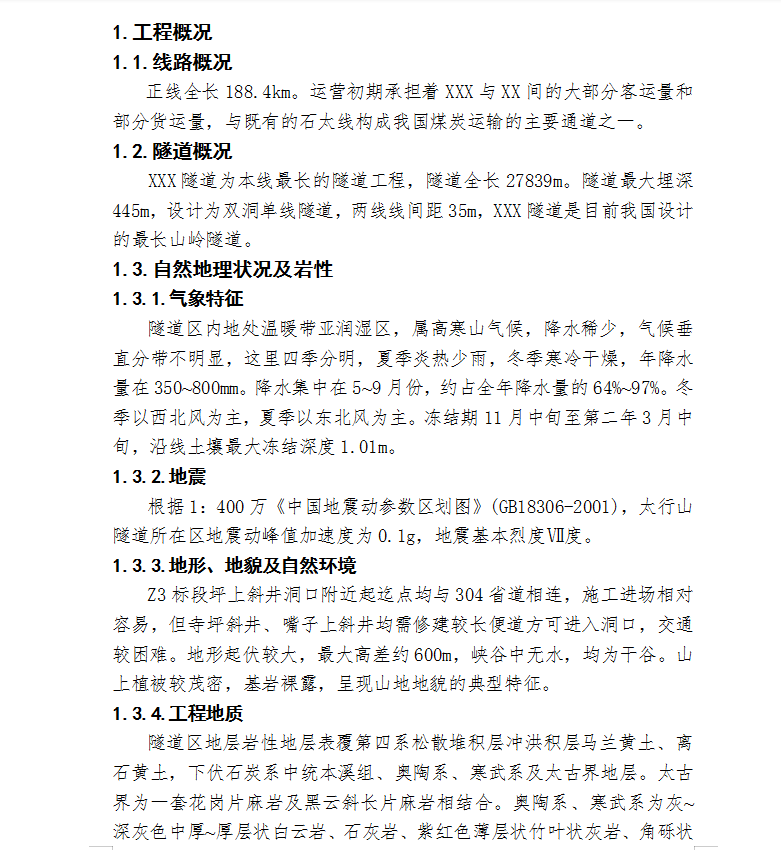

正线全长188.4km。运营初期承担着XXX与XX间的大部分客运量和部分货运量,与既有的石太线构成我国煤炭运输的主要通道之一。
隧道概况:XXX隧道为本线最长的隧道工程,隧道全长27839m。隧道最大埋深445m,设计为双洞单线隧道,两线线间距35m,XXX隧道是目前我国设计的最长山岭隧道。
隧道区内地处温暖带亚润湿区,属高寒山气候,降水稀少,气候垂直分带不明显,这里四季分明,夏季炎热少雨,冬季寒冷干燥,年降水量在350~800mm。降水集中在5~9月份,约占全年降水量的64%~97%。冬季以西北风为主,夏季以东北风为主。冻结期11月中旬至第二年3月中旬,沿线土壤最大冻结深度1.01m。
