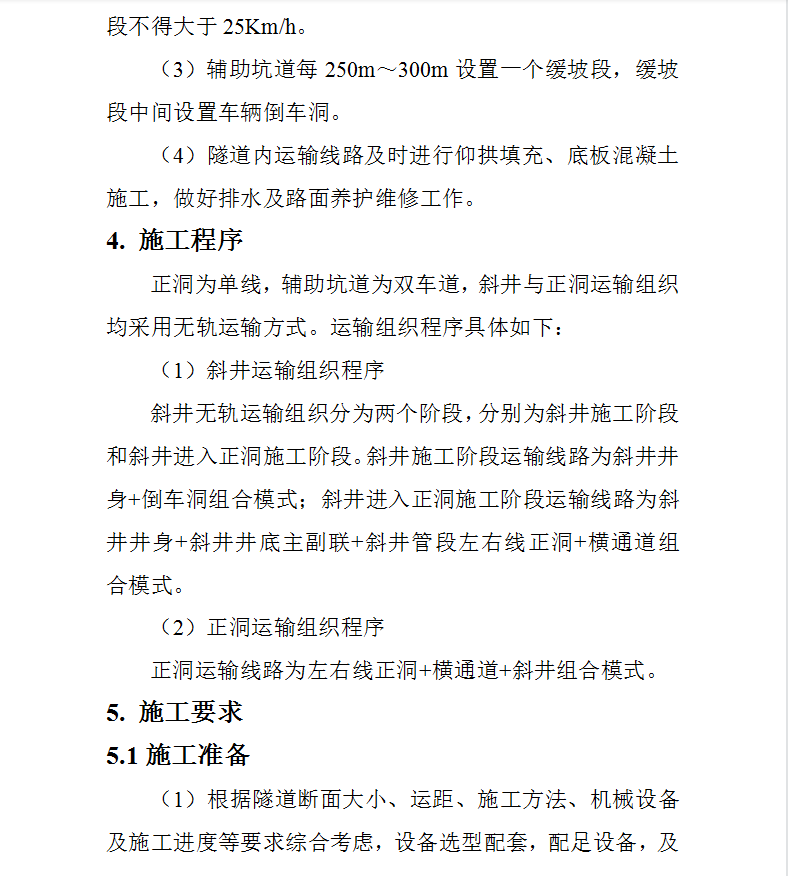

隧道工程无轨运输作业指导书 12P
正洞为单线,辅助坑道为双车道,斜井与正洞运输组织均采用无轨运输方式。斜井无轨运输组织分为两个阶段,分别为斜井施工阶段和斜井进入正洞施工阶段。斜井施工阶段运输线路为斜井井身+倒车洞组合模式;斜井进入正洞施工阶段运输线路为斜井井身+斜井井底主副联+斜井管段左右线正洞+横通道组合模式。
