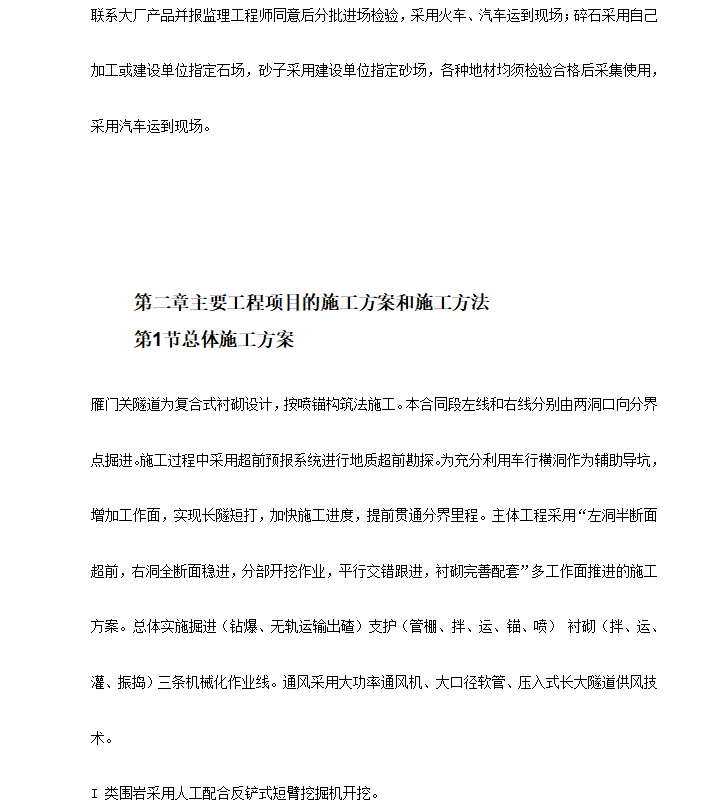

Xxx隧道为复合式衬砌设计,按喷锚构筑法施工。本合同段左线和右线分别由两洞口向分界点掘进。施工过程中采用超前预报系统进行地质超前勘探。为充分利用车行横洞作为辅助导坑,增加工作面,实现长隧短打,加快施工进度,提前贯通分界里程。主体工程采用“左洞半断面超前,右洞全断面稳进,分部开挖作业,平行交错跟进,衬砌完善配套”多工作面推进的施工方案。总体实施掘进(钻爆、无轨运输出碴)支护(管棚、拌、运、锚、喷) 衬砌(拌、运、灌、振捣)三条机械化作业线。通风采用大功率通风机、大口径软管、压入式长大隧道供风技术。
