您当前位置:首页 » 路桥工程 » 隧道工程
公路隧道超前地质预报施工方案 12p
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2023-05-16
  • 资料类型:RAR
  • 资料大小:97.4 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
公路隧道超前地质预报施工方案 12p

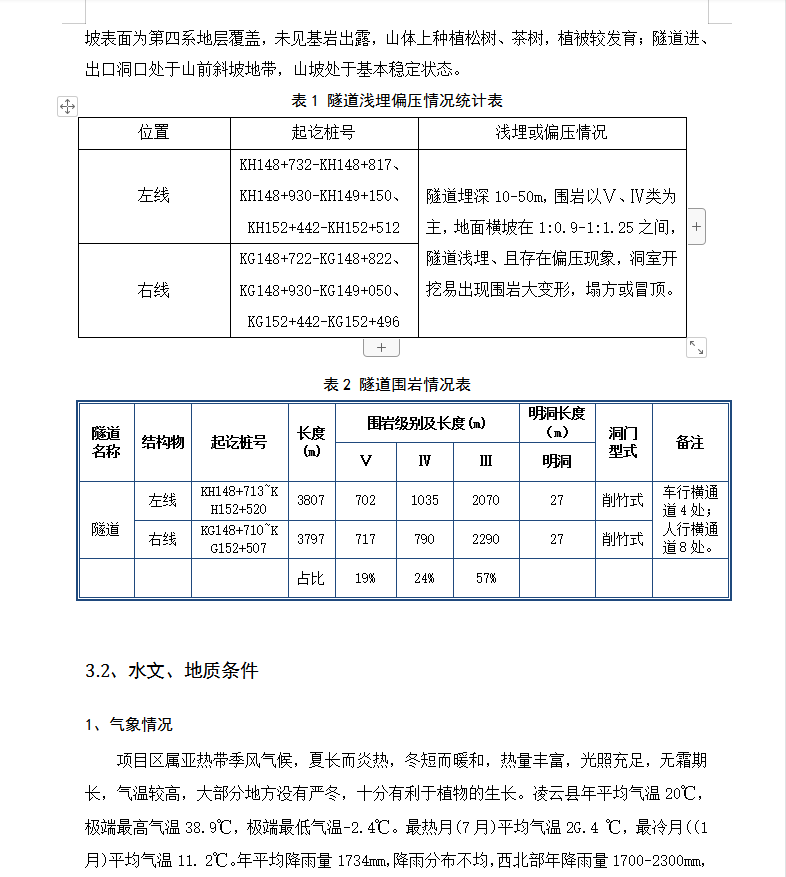

隧道左洞KH148+713~KH152+520全长3807m,右洞KG148+710~KG152+507全长3797m,最大埋深390m。隧道进口端自然斜坡坡度300~400,斜坡表面为第四系地层覆盖,未见基岩出露,山体上种植农作物,植被较发育;隧道出口端自然斜坡坡度400~500,斜坡表面为第四系地层覆盖,未见基岩出露,山体上种植松树、茶树,植被较发育;隧道进、出口洞口处于山前斜坡地带,山坡处于基本稳定状态。

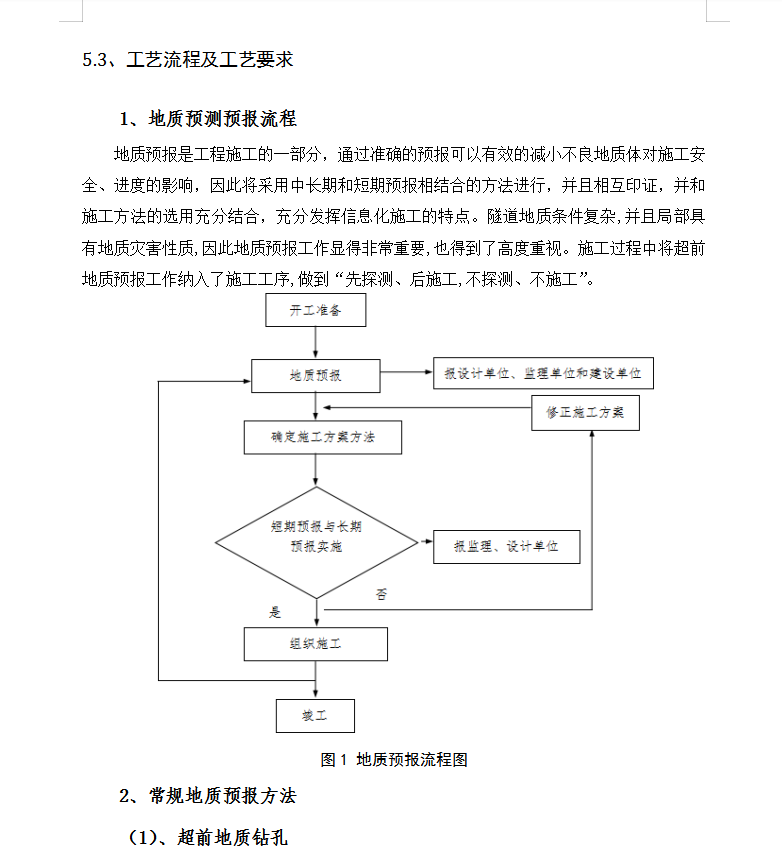

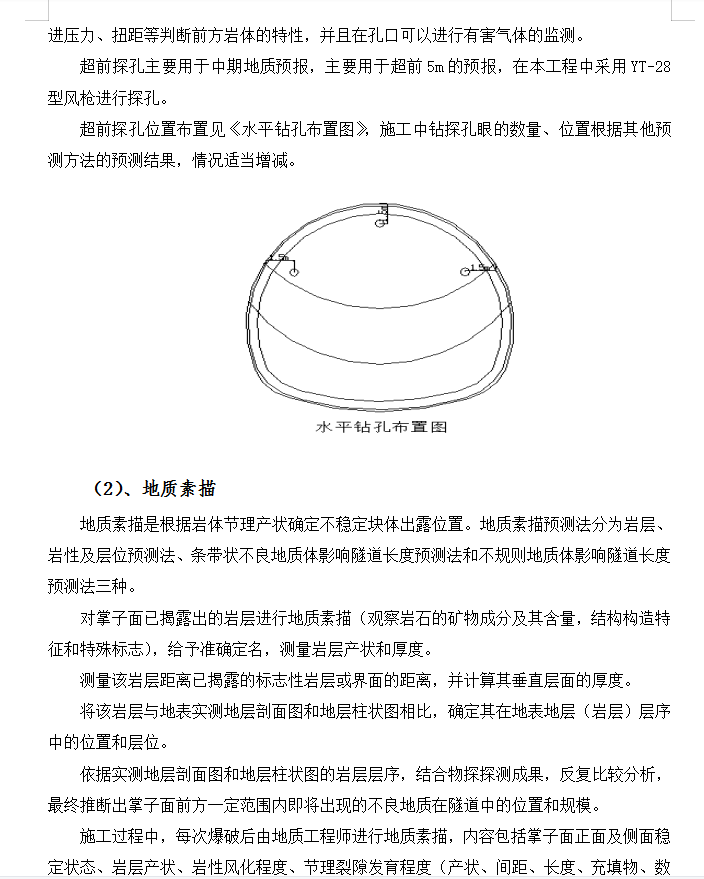

资料截图
  • 公路隧道超前地质预报施工方案 12p
  • 公路隧道超前地质预报施工方案 12p
  • 公路隧道超前地质预报施工方案 12p
