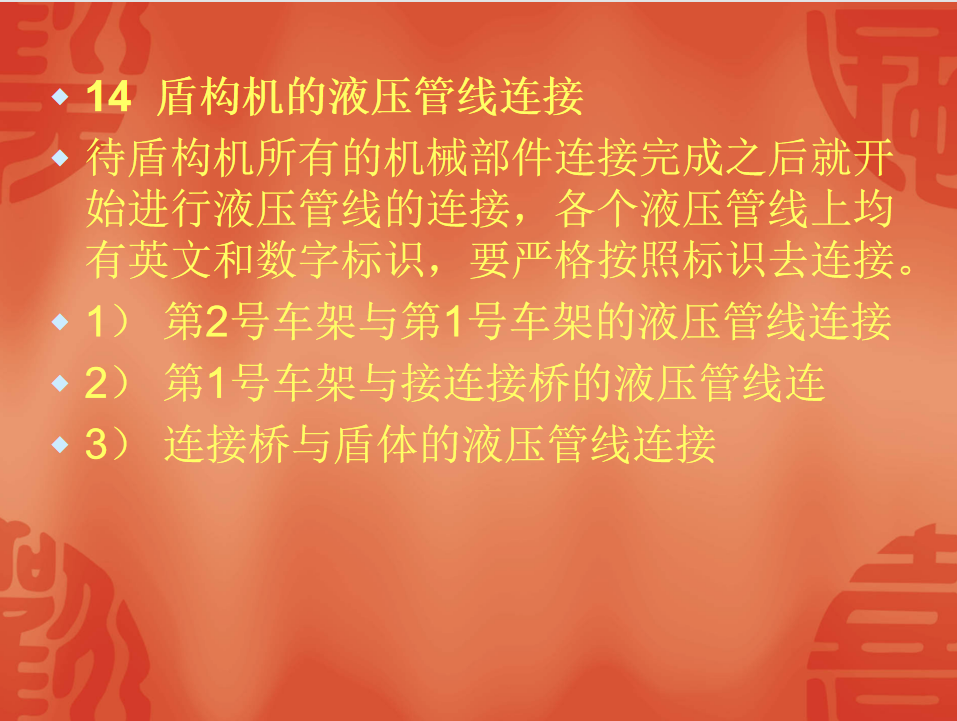

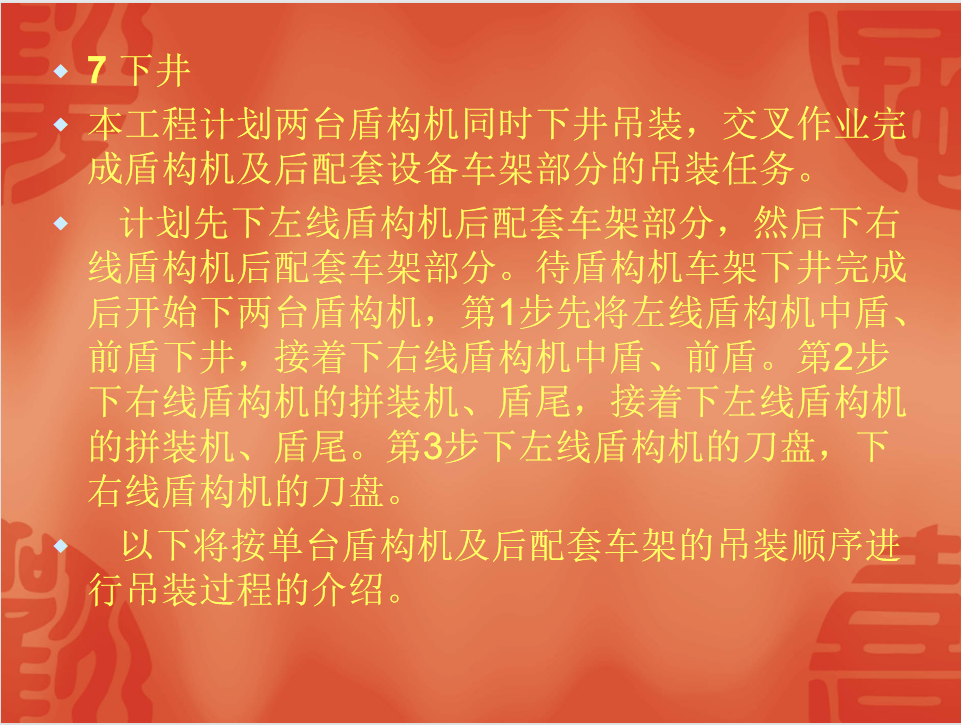

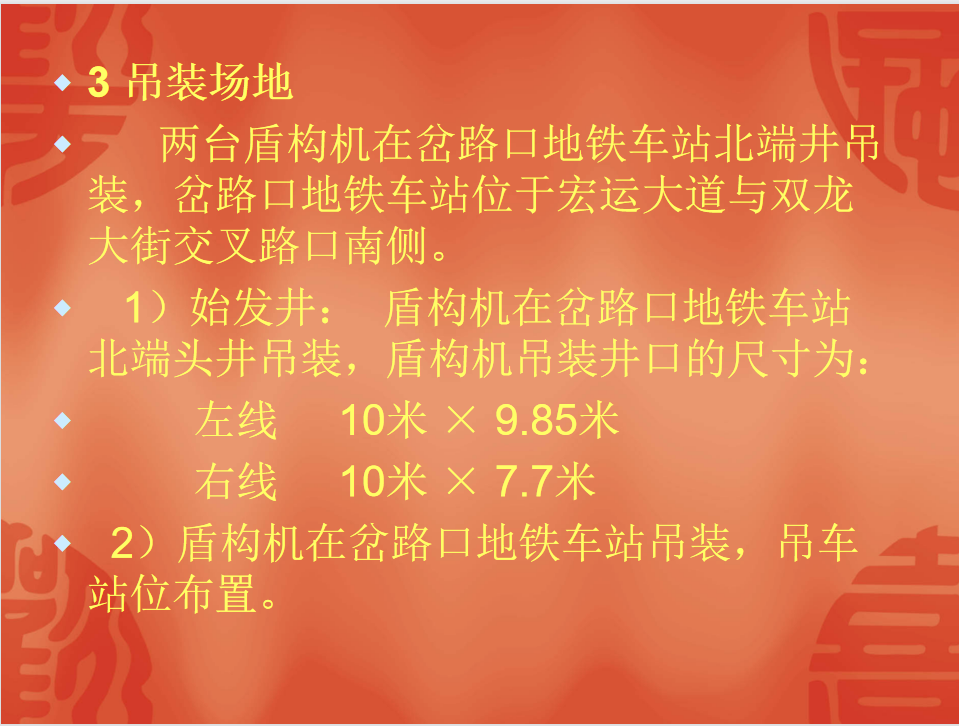

盾构组装调试验收方案
本区间工程为南京南站~岔路口站区间,隧道位于规划中玉兰路下方,线路沿规划玉兰路以400m半径曲线东拐后前行,再以350米曲线南拐进入宁溧路地下至岔路口站北端,区间起始里程K6+018.919,终点里程K8+108.711,盾构机在岔路口地铁车站始发向南京南站方向推进。
