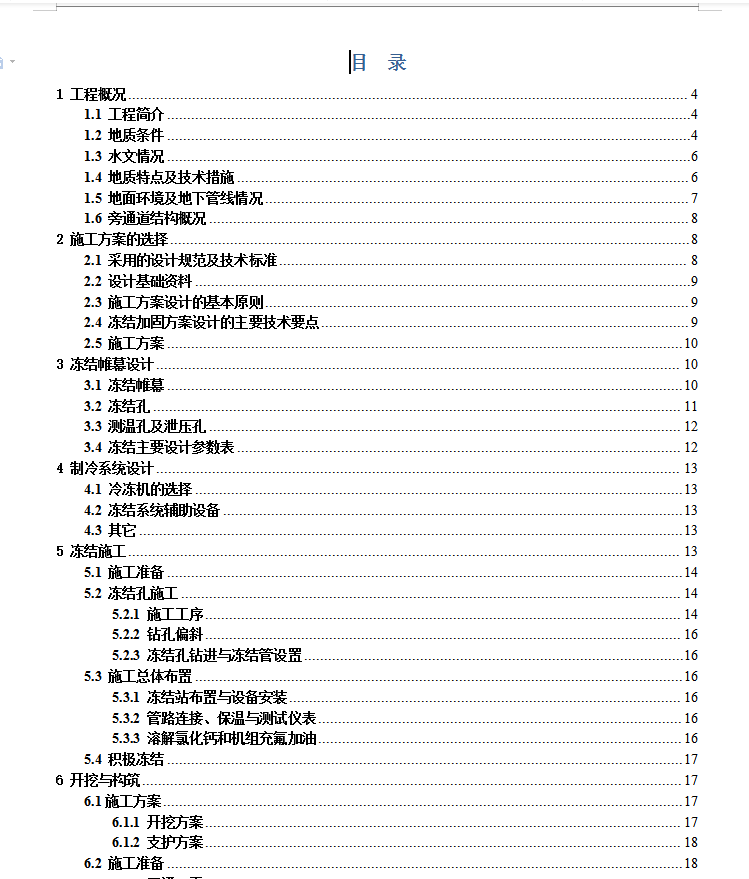

隧道通道泵站冻结加固工程方案 69p

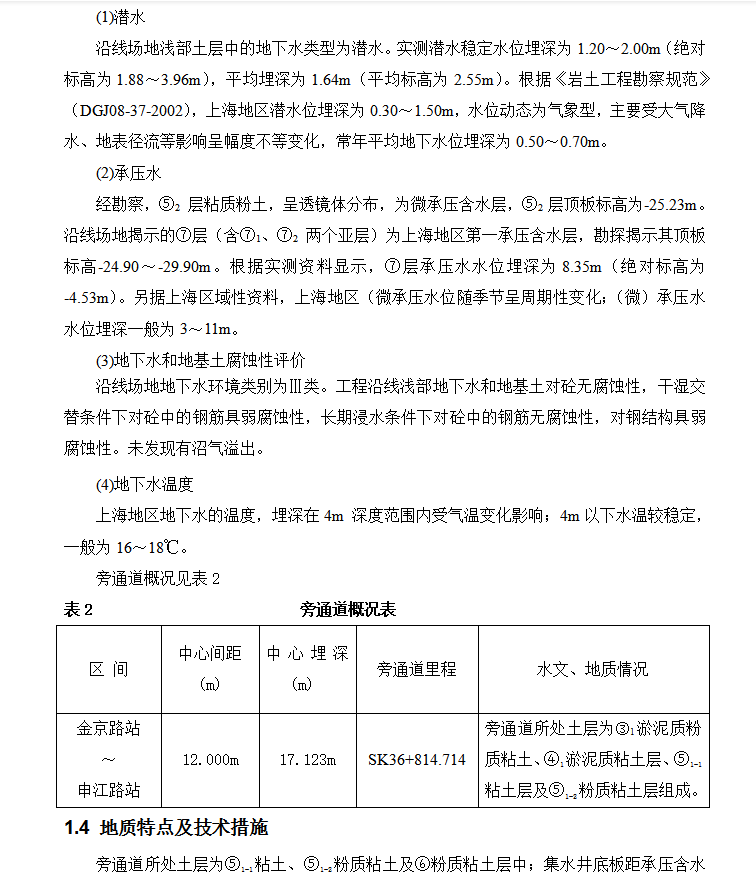

本区间为单圆盾构区间,区间长955m,埋深7~10m之间,2台盾构分别从申江路站上、下行线始发,金京路站接收。区间设旁通道及泵站一座,位于上行线SK36+814.714(下行线XK36+813.602)处,采用冻结法地基加固类矿山法构筑施工。
