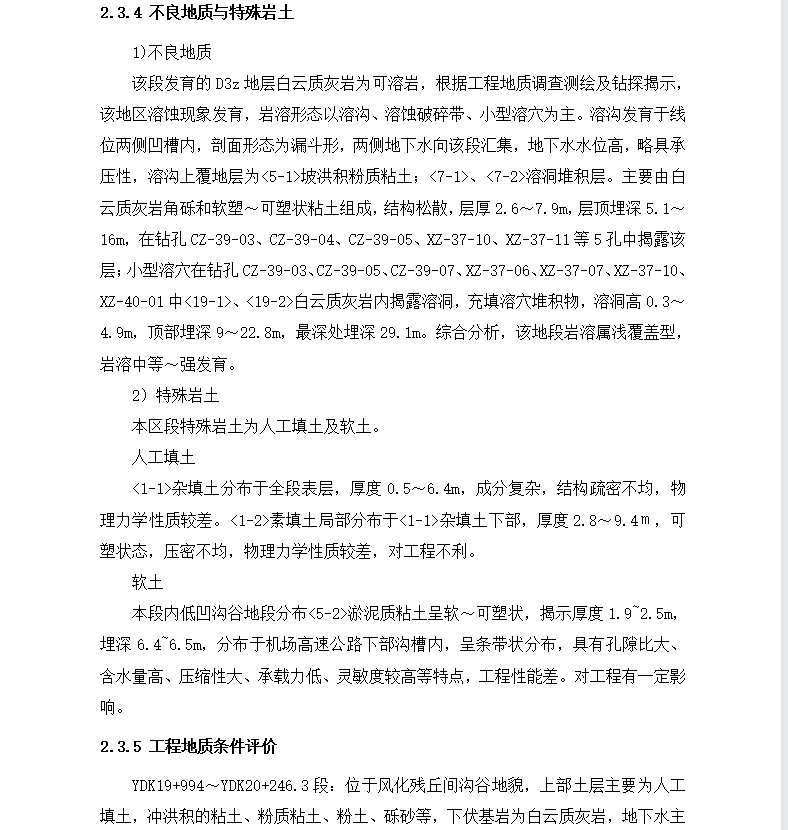

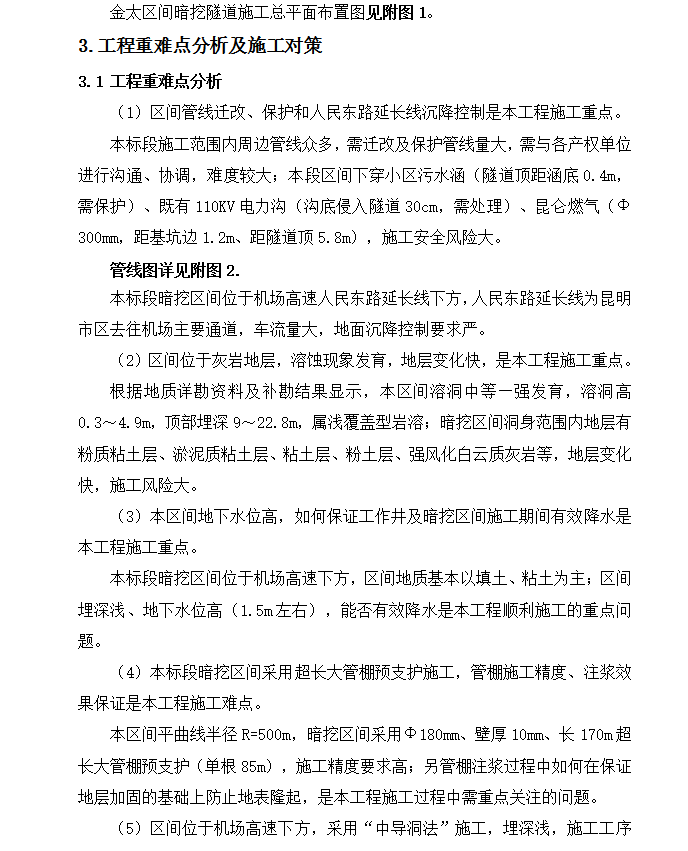

暗挖隧道开挖、支护专项施工方案 69p
暗挖隧道采用Φ42超前注浆小导管、Φ180(壁厚10mm)超长大管棚进行超前预支护。大管棚环向间距为30cm,超前小导管单根长3.5m,环向间距30cm,纵向间距2m。隧道边墙设置Φ32注浆锚管,锚杆单根长3m,纵向间距50cm,环向间距80cm。
